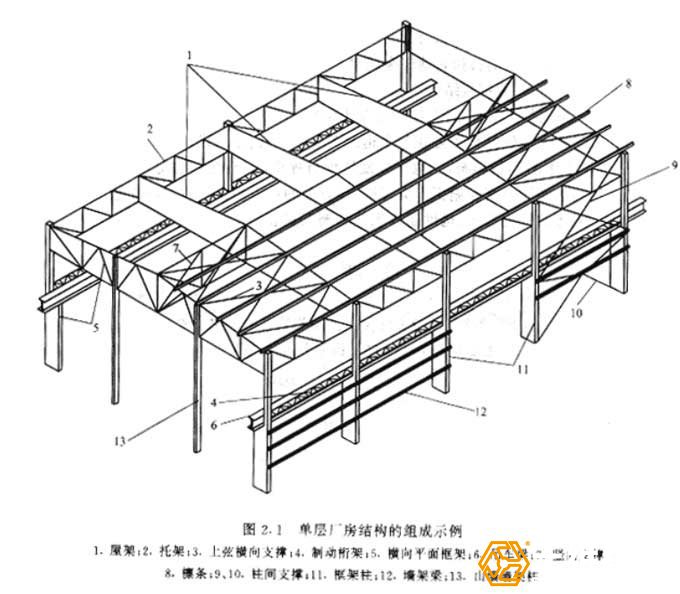

钢结构在我们建筑结构设计中是最常见的一种常用结构,工程造价的话相对于是偏高,如果我们要求对钢结构工程的预算如何去做呢?下面由山东三维钢结构工程造价公司为大家详解:
一、钢结构工程综合单价法计价依据
1、业主招标文件。
2、钢结构工程施工图设计。
3、有关技术规范、规程及施工要求等。
4、施工现场条件及要求。
5、市场的劳务、材料、机械等价格信息。
6、所在地区施工企业的管理及技术水平。
7、其他需考虑因素。
钢结构工程施工企业投标还应考虑自己企业的管理水平和投标的策略。
二、钢结构工程综合单价法计算稖序
1、学习有关文件、规范及规程。
2、熟悉定额、现场情况。
3、根据工程量清单子目及清单综合内容等,按照计价依据确定清单子目直接费。
4、依据确定的费率计取间接费、利润更税金等。
5、将直接费、间接费、利润及税金等相加组合成全费用单价。
有些地区投标过程中,当报价低于指导费费率(不含上缴国家规定的各项社会保障基金等)的全费用单价时,业主要进行仔细分析,有可能会被认为属低于成本报价而不被接受。
1.做钢结构工程预算前的准备工作
对于一个初学者做钢结构预算前应该必备一些知识,首先要知道钢结构的施工工艺,具体每道工序是如何领料、如何下料、如何施工的,这样可以使以后计算工程量时不露,还可以知道哪里损耗多一些;还要学习钢结构施工规范如柱脚垫铁是如何布置,有什么要求,数量是多少;无损检测,H型钢对接焊缝需要无损检测,知道哪个是H型钢翼板,哪个是H型钢腹板,翼板壹级焊缝需要100%超探,腹板二级焊缝需要20%超探等,还要了解定额,知道工艺金属结构制作安装定额有哪些定额子目,具体某一工程量该套哪个子目,以便在计算底稿上清楚的标明不同子目的工程量,以方便以后的查看。
看完定额,知道了定额有哪些子目在去学习工程量计算规则,根据所学的定额子目,在学习计算规则,在计算规则中学习每项子目在计算时应该注意什么,比如计量单位是m还是m2,比如钢结构超探以焊缝长度以“m”为计量单位,金属板材板面探伤,以板材面积“m2”为计量单位;尤其要记住什么是联合平台,因为联合平台子目费用比较高,套此项比较合适,联合平台是指两台以上设备的平台相互连接组成的便于检修使用的平台,计算工程量时应包括平台的梯子、栏杆、扶手的重量。比如我们计算框架上的平台时,除了柱和主梁,剩下所有的工程量都可以算作是联合平台;还要仔细看钢结构施工技术措施,如框架是如何分片或分段吊装的,用什么进行加固,以便算出钢结构吊装加固的工程量,还可以根据措施计算出吊装时所需吊耳的规格以及数量,还要看技术措施里进行钢结构预制时铺设什么样的平台,多大等,在算工程量时把这些也捎带算出来。
2.如何扒钢结构工程图纸的工程量及应注意的问题
接下来可以拿起图纸看图了,首先不要怕,不要被厚厚的图纸吓倒,其实钢结构图纸很简单,只要你静下心来认真去看很容易看懂,但拿到图纸后先不要去急着拿起图纸去扒图,我认为首先要先从头到尾看一看图纸是否齐全,看看自己所要扒的图纸是哪一部分的,是管廊、框架、梯子等,在仔细看该图纸的技术说明要求,还有每一页的标注,在从头到尾看图纸,如果哪些地方看不懂,要前后仔细结合着看,直到看明白。看明白了以后也不要急着去扒图,要先看所要扒的图纸所指定的结点图,知道什么是柱强轴,什么是柱弱轴,看懂梁与梁连接,梁与柱连接,组合节点图,还要明确一些具体的称为,如悬臂梁:及该梁一端与柱或梁钢接,另一端与梁铰接时,梁型号/F-L,表示左端钢接,梁型号/F-R,表示右端钢接。扒图纸工程量时底稿要求一定要清晰明了,以备以后在查就知道当初是怎么算的,不同的子目在底稿上一定要标注明确,如哪些量是框架部分,哪些量是联合平台部分,还有底稿中的钢材型号如Q235B、Q345B一定要区分清楚。
下面可以按图纸的编号依次去扒图了,虽说是按顺序一张一张扒图,但在扒图时也要前后结合着来,不要算重也不要算露。有固定标高平面图的图纸上的梁在立面图中就不要在计算了,因为在平面图里计算较为直观,如果在立面图里在算就计算重了,在立面图里有些标高的梁没有具体的平面图,那么在立面图时要计算其工程量,如所有平面图是标高10m,20m,30m,而立面图里有标高12m的,要计算其工程量,但要注意一些具体的小平台有没有这个标高,有这个标高就不要在立面图里计算其工程量,在以后的小平台平面图里计算其工程量就可以了,在平面图里计算比较简单直观而且不会露。在平面图里没有计算悬臂梁斜撑的工程量,所以在立面图里要计算悬臂的斜撑的工程量。计算平面图时最好不要算一个标高的平面图就算出这个标高的所有梯子,这样容易算重而且比较费事,比如你算标高10m的平面时算了这层的梯子,到标高20m层时也算了这层的梯子,那么所算的这两个梯子很有可能是从10m上20m的梯子或是20m下10m的梯子,两个梯子实际上是一个梯子。等算完别的工程量时,统一算梯子,这样可以不同的标高一起去考率,不容易算重也不容易算露,而且可以数出不同梯子的个数,有一样的可以算出一个梯子的工程量,之后只需乘以个梯子的个数就可以了,而且可以拿出梯子的详图后一直去计算梯子,避免了计算一个梯子找一次详图,算完后在收起来,算下一个梯子在找梯子详图,这样可以大大提高计算的效率和准确性。
在计算柱的长度时要注意柱底脚的标高,还要减掉柱底板和柱顶板的厚度,柱底板厚度从图纸中可以看到,但柱顶板图之中没有具体的厚度,不同的柱子有不同厚度的柱顶板,其厚度从结点图中可以查到。节点板计算是钢结构计算工程量中的一个难点,所以在计算节点板前一定要认真看懂节点图在去算节点板。在计算节点板时,如果节点板不是规则的矩形,以图示最长边和最宽边按矩形面积计算,要分清什么样的梁是钢接,什么样的梁是铰接,不同的梁所对应的支座梁不同其节点板也不同,所以在计算节点板时还要注意所对应支座梁的型号,在计算组合节点的节点板时要注意不要算重,还要把柱顶部和柱中部的节点图区分来算,而且在两个梁的高度大于50和小于50的节点图是不同的,应注意去区分来算。
在计算一些特殊的工程量时顺便把它制作安装的手段工程量算出来,如计算扇形平台工程量时,顺便把制作其角钢圈时所需要的胎具的规格及个数统计出来,以防以后再查找的麻烦。算完所有的工程量后可以根据规范计算所需超探的H型钢数量,根据技术措施计算钢结构吊装加固的重量等。
3.如何套用定额编制预算及应注意的问题
之后要进行电子文档的录入,以方便以后查找和计算时更方便。录入完之后要对所算的工程量按不同的定额子目进行汇总,编制出主材表,编制主材表时要在以前所算的工程量基础上乘以个损耗,不同地方的损耗率是不一样的,切记钢隔板没有损耗。
仔细研究定额,把计算出来的工程量套成预算,要记住预算的量是所算出来的净量,在计算防腐刷油时要记住钢隔板不刷油,一般H型钢防火部分只刷底漆不刷面漆,剩下所有部分既刷底漆又刷面漆,但具体的还要看具体的图纸要求。
套完定额并且对其所有的子目汇总后,还要进行防腐超高计算,一般超高部分是防腐部分人机乘以15%,在计算脚手架超高费,按人工费的8%计取,得出定额直接费,在进行取费。在做出编制依据,取费表。如果你所在地区甲方要求用软件,可以学习该软件,把Excel形式预算输成软件板,也可以直接把预算输成软件版,软件计算超高费和脚手架搭拆费是非常方便。
最后注意关于钢结构工程损耗问题
1. 客户报价时一般最多加5%损耗,用Xsteel出图,加上有套料软件专人套料,买材料时板材最多取3%,型材就1%,很少出问题。
2. 厂房实际料耗完全能控制在3%以下。
3. 碰见懂行的报5%,不懂的就报8%
4. 重钢,结构复杂的用8%
5. 钢结构工程施工手册中有明文规定:
角钢75*75以下是2.2%,80*80~100*100是3.5%,120*120~150*150是4.3%,180*180~200*200是4.8%,平均是3.7%;
工字钢14a以下是3.2%,24a以下是4.5%,36a以下是5.3%,60a以下是6%,平均4.75%;
槽钢14a以下是3.0%,24a以下是4.2%,36a以下是4.8%,40a以下是5.2%,平均4.3%;
钢板按厚度1~5mm是2.0%,6~12mm是4.5%,13~25mm是6.5%,26~60mm是11%,平均6%
6. 在合同中,一定要明确损耗,防止以后的麻烦。
这样一份完整的钢结构预算就做完了。做预算时一定要仔细,不懂的地方虚心请教。做完预算后要把自己做的预算让老师傅们给审一审,虚心吸取他们的宝贵经验。
